今天是: 2025年5月11日  星期日 语言: | 设为主页 加入收藏
  ● 最 新 信 息
   长洲公司党委书记深入泵站送“清凉...
   夜 雨 里 的 抢 修
   长洲支部利用“学习强国”平台开展...
   长洲项目部组织小泵站座谈会
   长洲党支部开展爱国主义主题教育.
   长洲泵站开展超高洪水应急处置演练.
   长洲泵站防汛应急演练正在进行中.
   广西公司深入长洲泵站开展春季安全...
   2#机主轴密封抢修简讯
   1#近区变经验收合格投运正常
  ● 热 点 排 行
   站领导检查五洲亭电站年修工作
   津鑫公司迎接站部安全大检查
   津鑫公司35KV开关站举行“反事故演...
   南电北苑选房活动圆满结束
   关于施工期间安全注意事项的通告.
   房地产项目动态六
   2#发电机定子顺利吊出
   房地产项目工作动态五
   罗广林到南电北苑检查指导工作
   1#主变大修顺利完工
  ● 部 门 主 页
· 党群综合部 · 运行维护部
· 水库工程部 · 经营发展部
· 南津渡工程部
  当前位置:首页 >> 部门动态 >> 南津渡工程部 >> 工作动态 >> 正文  ☆ 打印本页    ☆ 收藏本页
繁忙的工地 尽责的人
文章来源:湖南省南津渡水电站  添加人:津鑫公司  浏览次数:2363  添加时间:2012/5/2 0:38:17


      ——“南电北苑”第一批桩基浇注混凝土

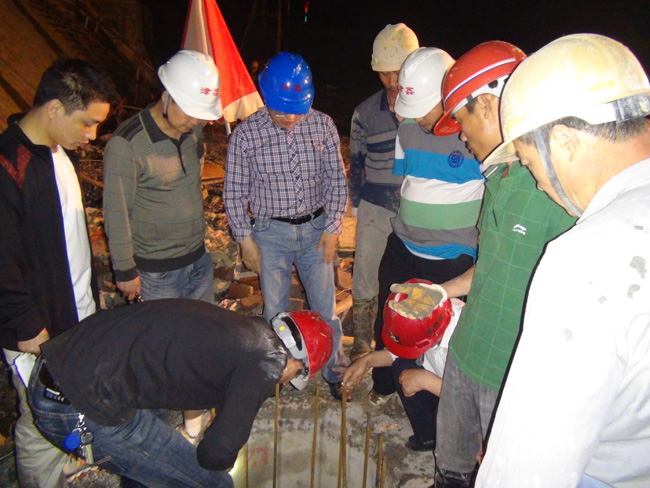

    正值五一假期,而南电北苑工地仍然是机声隆隆,风压机、打钻机、吊车、混凝土车运转不停,挖桩的、探岩的、测量的、扎钢筋的、开吊车的、打混凝土的各工种分工合作;建设、监理、施工、钻探各方施工人员各司其职,整个工地一派繁忙。“五一”劳动节,劳动最光荣!
    四月来,天气有所好转,晴天多起来,施工进度也大大加快。在项目管理方面,我方采取有效措施,在保证安全特别是爆破安全的前提下,加强各施工面协调合作,采取多管齐下、分步施工的办法,充分利用有限的好天气,边挖桩边钻探边验收边浇注,验收一批浇注一批,力争在大汛期前完成大部分桩基施工。
    继4月20日第一批桩基验收后,建设、监理、施工三方又联合验收了近30个桩,到五月一日止,共有65个桩可以浇灌混凝土,已经完成38个桩基混凝土浇注。项目部施工管理人员在验收方面严格按设计和技术规范验收:他们把措施和监督放在施工前,以避免检测不合格再返工,以免误时误工和影响工程质量;把测量、试验、钻探各方面数据相结合,对验收标准一丝不苟、严格遵守;对隐蔽工程进行重点监控、严格把关。在混凝土浇灌前,我们对商品混凝土的质量进行把关,要求清理孔内污水和渣土,对钢筋笼的尺寸和笼底布筋更是寸步不让、锱珠必究;注重桩孔浇注的技术要求,如震捣和养护,以确保施工质量、施工进度。
    炎炎烈日下验收、施工,一干就是大半天,汗水湿透衣服,他们没有说累;打混凝土讲的就是一气呵成,风雨中也得干完,错过午餐或晚餐,他们没有说饿;测量检查时,亲自下洞子,爬上爬下,全身都是泥水,他们没有怕苦没有说脏;验收太严民工不满,消极应对,甚至骂娘,他们没有让步;没有双休日、没有节假日,没有加班和补助,晚上经常施工到凌晨1、2点钟,他们没有抱怨。“保安全、保质量、赶进度、降费用”这十二个字在项目部同志们的心中牢牢扎根。项目部的管理者、施工员就是这样一路走来,以他们的一片赤诚和无私奉献,为项目进程保驾护航!
