今天是: 2025年9月14日  星期日 语言: | 设为主页 加入收藏
  ● 最 新 信 息
   下好防汛“先手棋” 打好度汛“主...
   公司召开2024年第一次安委会会议暨...
   坚守思想政治阵地 筑牢意识形态防...
   公司党总支开展集体理论学习2024年...
   公司开展“弘正气、树清风、促清廉...
   周海斌一行到我公司调研指导工作.
   关爱山川河流 助力河湖复苏——公...
   南津渡公司2024年工作暨党建、党风...
   南津渡公司与澧水公司携手共谋“光...
   公司召开党总支集体理论学习2024年...
  ● 热 点 排 行
   安全知识试题集
   我站第十届“青年杯”排球赛落幕.
   许向东副厅长来我站检查安全生产工...
   “辉煌九十年,放歌仲夏夜”
   改革与发展:检修车间公司化的管理...
   理论“大餐”为精神洗礼 ——省直...
   湘南电〔2009〕39号关于试行事故应...
   小车班司机竞岗公告
   特稿:在深化国有企业改革宣传大会...
   干就干一流,争就争第一—读《金牌...
  ● 部 门 主 页
· 党群综合部 · 运行维护部
· 水库工程部 · 经营发展部
· 南津渡工程部
  当前位置:首页 >> 部门动态 >> 党群综合部 >> 党团工作 >> 正文  ☆ 打印本页    ☆ 收藏本页
我站增效扩容改造工作初战告捷
文章来源:湖南省南津渡水电站  添加人:党办  浏览次数:1858  添加时间:2014/11/6 10:16:01


    11月4日,2#、3#发电机组并网成功,标志着我站增效扩容改造工作初战告捷。
    11月5日,在三楼会议室召开了各个工作面负责人会议,站长罗广林出席会议,会议由生产副站长陈敬明主持。会议对前阶段工作进行了回顾总结,对下阶段工作进行了全面部署。

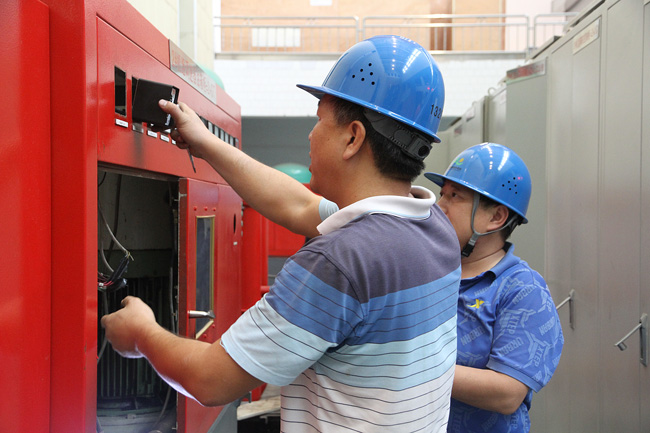

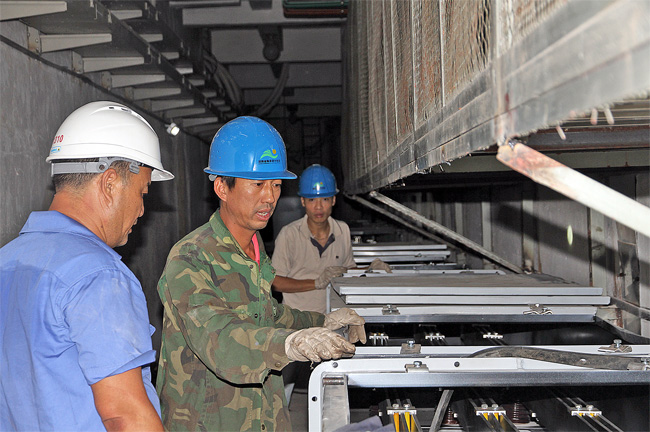

    我站增效扩容工作从9月22日正式启动,计划于2015年3月20日完成80%的改造任务,2015年底完成全部改造任务。一个多月来,检修的同志们放弃了双休日和国庆假期,集中力量,抢时间、抓进度,现已完成了2#、3#机组励磁系统、调速器系统的更换,发电机出口开关柜的改造, 10KVⅡ段封闭母线的安装、2#主变返厂扩大性大修等主要工作。2015年3月底前将对1#水轮机组进行大修,更换1#机组励磁系统、调速器系统、冷却系统改造,更换1#主变压器、10KVⅠ段封闭母线的安装、35KV封闭母线的安装等。
   各个工作面的负责人都做了发言,针对对前阶段工作,对各自负责的工作进行了简单回顾和总结,大家都认为这次改造总体情况较好,各个工作面组织得当,工作效率高,特别是设备改造后性能较以前有了较大改善,突出的表现在:开停机流程比以前更加简明可靠、机组调速器并网速度较以前明显加快、甩负荷试验机组转速较以前平稳、开关操作简单动作可靠等。为搞好下阶段工作,大家都提出了很多建设性意见和建议。
    陈敬明要求各工作面的负责人切实负起责来,抓紧落实,并对具体的工作进行了全面布置。
    罗广林在听取了大家的发言后,充分肯定了前阶段工作取得的成绩,代表站党委和站行政对参与检修的同志们表示感谢,对工作中涌现出来的先进人物、先进事迹将进行表彰。在肯定成绩的同时,对后阶段的工作提出了几点要求。一是要统一思想。各部门要开好会,做好工作的统筹安排;二是要注意施工安全。对一些重点工作程序和关键点检修工作,要制定专项施工方案,细化安全措施和技术措施;三是要强化文明施工,确保施工环境安全和卫生;四要进一步抓好工作进度,特别是做好水轮机厂家工作的督促;五是要加强部门之间工作协调与沟通,加强工作责任心;六是要讲究检修工艺,保证检修质量;七是改造过程中要注意做好资料的收集和汇总工作。下阶段检修工作任务重、时间短,中间还有一个春节,罗站长要求全体检修人员继续发扬不怕苦不怕累的精神,克服困难,圆满完成增效扩容改造任务,打一场漂亮的攻坚战。(陈海珍)
