今天是: 2025年9月14日  星期日 语言: | 设为主页 加入收藏
  ● 最 新 信 息
   下好防汛“先手棋” 打好度汛“主...
   公司召开2024年第一次安委会会议暨...
   坚守思想政治阵地 筑牢意识形态防...
   公司党总支开展集体理论学习2024年...
   公司开展“弘正气、树清风、促清廉...
   周海斌一行到我公司调研指导工作.
   关爱山川河流 助力河湖复苏——公...
   南津渡公司2024年工作暨党建、党风...
   南津渡公司与澧水公司携手共谋“光...
   公司召开党总支集体理论学习2024年...
  ● 热 点 排 行
   安全知识试题集
   我站第十届“青年杯”排球赛落幕.
   许向东副厅长来我站检查安全生产工...
   “辉煌九十年,放歌仲夏夜”
   改革与发展:检修车间公司化的管理...
   理论“大餐”为精神洗礼 ——省直...
   湘南电〔2009〕39号关于试行事故应...
   小车班司机竞岗公告
   特稿:在深化国有企业改革宣传大会...
   干就干一流,争就争第一—读《金牌...
  ● 部 门 主 页
· 党群综合部 · 运行维护部
· 水库工程部 · 经营发展部
· 南津渡工程部
  当前位置:首页 >> 部门动态 >> 党群综合部 >> 党团工作 >> 正文  ☆ 打印本页    ☆ 收藏本页
抗洪抢险进行时——南津渡公司库区8.16抗洪抢险攻坚战纪实
文章来源:湖南省南津渡水力发电有限公司  添加人:党务人力资源部  浏览次数:1634  添加时间:2018/8/17 18:09:45


  特大汛情,导致库区水位持续上涨
  8月16日8时至16时,永州零陵区雷电交加,防汛预警,特大暴雨袭击南津渡公司库区,库区降雨量平均达到150mm,局部最高达200㎜以上,14个排渍站水位全部超过抽排水位,其中桃花洞排渍站因集雨面积宽,降雨量大,淹没水位超过2.5米,形成内湖,房屋、稻田、鱼塘等等全部被淹,排渍站宿舍、操坪被淹,变压器区被洪水围成“孤岛”,危险情况为20多年来首见,五台泵全部运行连续抽水20小时,至8月17时11时水位仍然小幅上涨;高桥排渍站也水位高企,三台泵全部启动连续抽水20小时,水位基本持平,比去年永州市特大洪水时水位还要高出2米多。
  快速响应,及时处置险情汛情

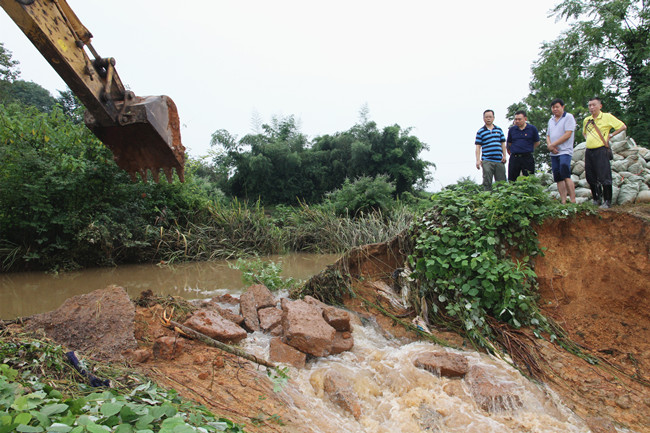

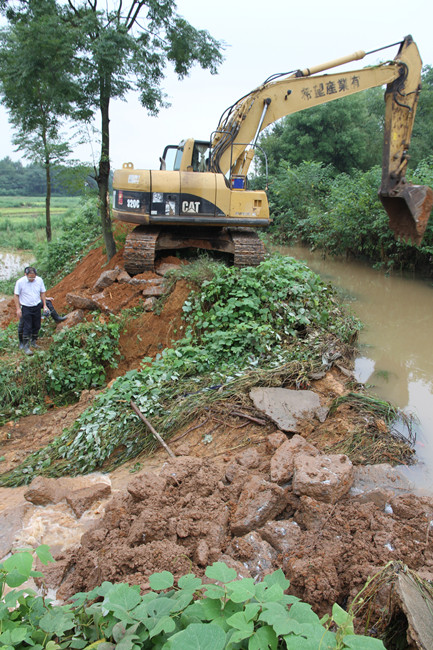

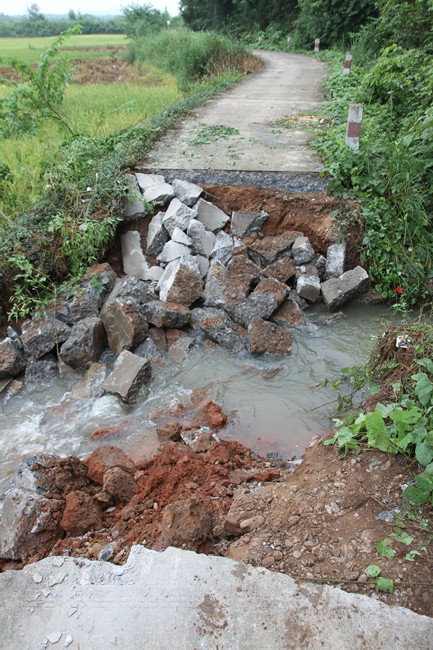

  倾盆大雨导致库区21条渠道基本是“水漫金山”,险情频发,8月16日14:40,巡视员发现库区榨头左干渠决口,情况紧急。险情就是命令,汛情就是指挥棒,15:30,公司按照防汛突发事件专项应急预案发布Ш级应急响应。公司领导高度重视,15:00主要领导立即深入一线指挥抢险。一时间,抢险车、抢险突击队、运输车、挖机、铲车、全部向事发地点榨头左干渠集结。16:00栗山辅左支渠有小量决堤,贤一排干渠3支渠路基塌陷约4米。由于大雨,导致堤坝路面湿滑,车辆陷入泥泞无法作业,现场指挥领导部署先冒雨抢修道路。主管领导和工程人员现场抢险、冒雨施工,经多方配合,至凌晨1:30抢修好土堤道路。考虑到当天夜晚水流太大且土石方取土和运输不安全,暂停夜晚施工。8月17日清早组织挖掘机小型货车十多台分三处进行抢险施工。
  打赢抗洪抢险攻坚战靠的是敬业精神和众志成城
  17日15:00,抢险前方传来好消息,至13:00榨头左干渠堤坝近10米的缺口,已基本用石方和沙土填实缺口,工程量约400方土石方,预计16:00完成抢险临时工程。栗山辅左支、贤一排干渠3支渠也基本处理好,险情排除。同时,在库区管理所干部员工认真值守和维护下,供电线路和机电设备正常运行,各排渍站水位持续下降,汛情基本缓解,抗洪抢险取得圆满成功。
本次抗洪抢险历经24小时,效率和效果都比较良好,靠的是公司上下齐心,靠的是抢险施工管理人员的奉献敬业精神,得益于公司近年来安全管理的提升。近年来,库区机电设备升级、集控运行,自动化和远程控制,10KV供电线路改造成绝缘线线路,有效地减少了雷击对供电的影响,大幅提高了供电的可靠性……更多组合拳的打出,才能有效降低风险的发生,为安全保驾护航。安全生产任重道远。  (文:李斯毅  图:冯璇)
