今天是: 2025年9月14日  星期日 语言: | 设为主页 加入收藏
  ● 最 新 信 息
   下好防汛“先手棋” 打好度汛“主...
   公司召开2024年第一次安委会会议暨...
   坚守思想政治阵地 筑牢意识形态防...
   公司党总支开展集体理论学习2024年...
   公司开展“弘正气、树清风、促清廉...
   周海斌一行到我公司调研指导工作.
   关爱山川河流 助力河湖复苏——公...
   南津渡公司2024年工作暨党建、党风...
   南津渡公司与澧水公司携手共谋“光...
   公司召开党总支集体理论学习2024年...
  ● 热 点 排 行
   安全知识试题集
   我站第十届“青年杯”排球赛落幕.
   许向东副厅长来我站检查安全生产工...
   “辉煌九十年,放歌仲夏夜”
   改革与发展:检修车间公司化的管理...
   理论“大餐”为精神洗礼 ——省直...
   湘南电〔2009〕39号关于试行事故应...
   小车班司机竞岗公告
   特稿:在深化国有企业改革宣传大会...
   干就干一流,争就争第一—读《金牌...
  ● 部 门 主 页
· 党群综合部 · 运行维护部
· 水库工程部 · 经营发展部
· 南津渡工程部
  当前位置:首页 >> 部门动态 >> 党群综合部 >> 党团工作 >> 正文  ☆ 打印本页    ☆ 收藏本页
引水渠坍塌抢险纪实
文章来源:湖南省南津渡水力发电有限公司  添加人:党务人力资源部  浏览次数:1445  添加时间:2019/1/30 15:32:20

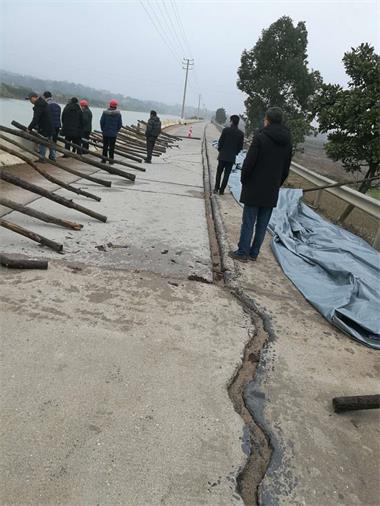

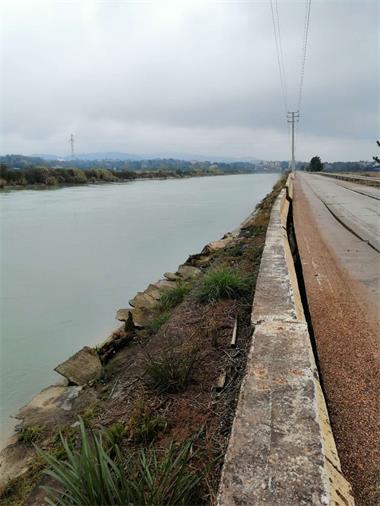

  2019年1月10日,公司引水渠二大桥上游左岸1公里处堤防发生坍塌险情,临水侧护坡在113.0-114.0高程处有断裂、起拱,外侧挡墙及防撞水平方向及竖起方向均有移位。情况紧急,不及时处理会导致引水渠道严重塌方,公司领导得知险情后十分重视,立即组织相关部门到现场办公,商讨抢险措施和临时施工方案。1月11日上午封闭渠道左岸出险段公路,改用右岸公路临时通车,并设置限高杆禁止货车通行。

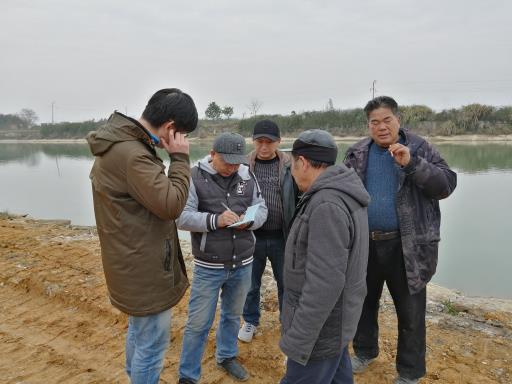

  1月15日组织水电设计院和除险加固施工单位领导和专家在公司三楼会议室召开除险专题会议,成立抢险指挥部,由总经理罗广林担任组长,副总经理王庚生、总经理助理张国林担任副组长;指挥部下设抢险工程组、综合组、后勤组、群工协调组。经过潜水员水下拍摄录像和实地观察,设计单位现场论证,并根据实际情况和专家建议,会议提出了堤防临时抢险施工方案和安全应急方案,与当地政府做好应急协调,边施工边设计,施工与设计相结合,正式方案将结合堤防开挖情况由设计院出。考虑到春节期间交通繁忙,临时施工方案按照两个阶段进行,春节前抢修至临时通车,节后再按照设计方案进行施工,全部抢险工程3月份完成。

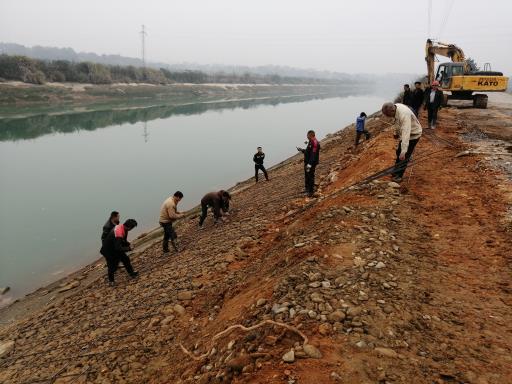

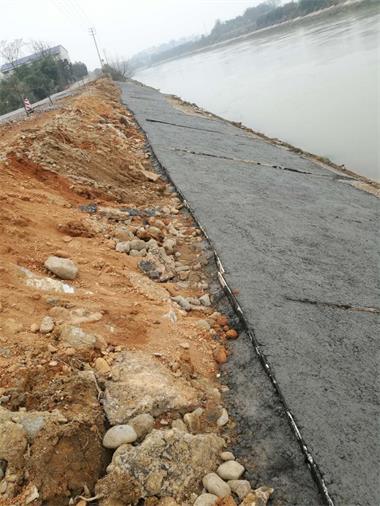

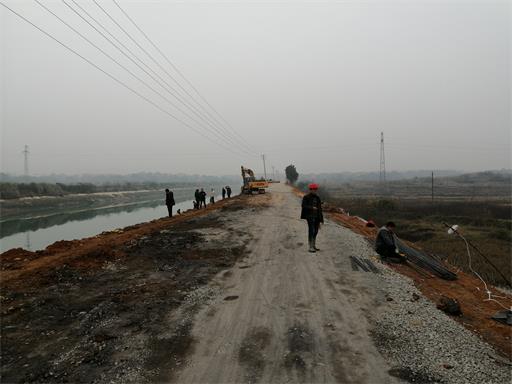

  1月16日除险加固项目部一边准备堆料和取土场地,一边开始机械破路。1月18日进行堤防开挖,渣土全部运出,1月23日出险段堤防开挖至113.0高程,引水渠水位控制在112.0以下,边坡处理时,水位控制在110.0以下。期间进行现场基础承载试验和回填土干容重、饱和容重试验。1月24日开始回填土,层层夯实,临水侧作防渗处理,边坡加防滑桩;1月27日完成回填,28日对临水面损毁护坡布钢筋并浇注C20砼。28日下午渠道水位开始恢复到113.0以上。

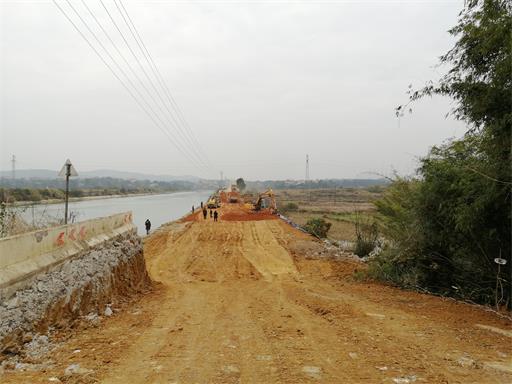

  在抢险指挥部周密部署下,相关单位和公司各部门上下联动,紧密配合,施工组织措施和安全措施完备,整个抢险施工忙而有序。为了及时消除险情和保证工期,现场施工人员和工人们发扬艰苦奋斗的精神,战天斗地,不顾天寒地冻,冒雨开挖施工。工地现场作业面不太好,机械不是太多,项目部工作人员常常是“五加二”、“白加黑”,通过施工人员加班加点,以确保工程快速高效,至1月28日上午,引水渠左岸抢险施工提前完成,1月29日已恢复临时通车。(图文:李斯毅)
