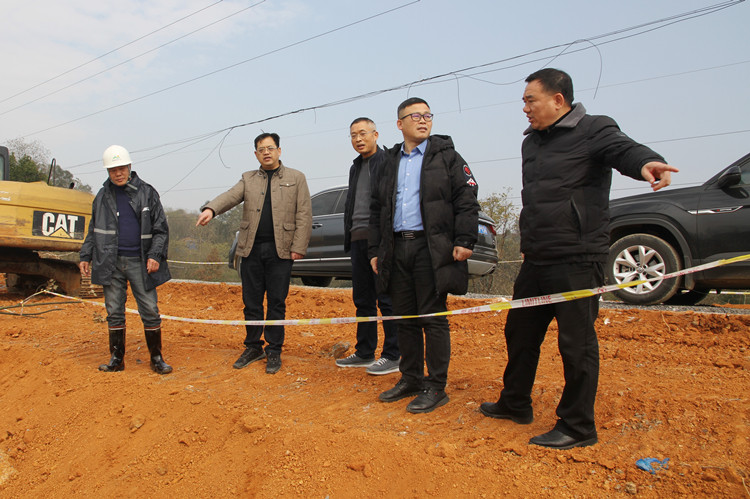

12月22日上午,省水利投公司董事、总工程师贺正杰、省水利投公司电力事业部常务副总经理张小华等一行直赴公司大坝除险加固工程、渠道抢修等现场检查指导工作,公司党委书记、执行董事罗广林、党委副书记、总经理李建红、副总经理张国林等陪同。
为彻底消除渠道暗涵险情,解决大坝除险加固工程水下作业难题,公司自11月底彻底放空渠道、大坝围堰,为期一个月的抢修战役拉开帷幕,时间紧、任务重、项目多、又适逢寒冷天气,此次任务是场“恶战”。抢修就是命令!党员干部冲锋在前、勇于担当,公司上下凝心聚力、挂图作战,经过一个月的日夜鏖战,现大坝除险加固已完成全部闸墩浇筑混凝土出水面,完成18孔检修闸门底坎混凝土浇筑,部分闸墩混凝土浇筑至起吊平台;渠道铺设修复两处渠道底部涵管,浇注混泥土,土方已回填,渠道坡面约9000平方米的破损已修复完毕,将按原计划12月23日破围堰、蓄水、发电。
贺正杰对公司抢险抢修工作表示充分肯定,并详细了解了施工进度、检查了工程质量及现场安全管理等情况。针对下一阶段工作,他要求继续发扬艰苦奋斗、攻坚克难、能打硬仗的作风,抢抓每分每秒,最后冲刺阶段对安全不可放松,全力以赴打好抢险抢修攻坚战。(文/摄:冯璇)
